大型鱼池假山做到一定体量以后,施工难点已经不只是“石头怎么堆得自然”,而是基础、池体、防水、净化、标高、吊装和瀑布回水能不能在开工前形成一套完整关系。

如果先把主峰和山体堆起来,再围着假山补做鱼池,后期很容易出现基础位置被占、池壁受力不清、穿墙管无法预埋、过滤仓没有位置、瀑布回水与净化流量不匹配等问题。

一、总体布局必须先于石材落位

大型鱼池假山同时涉及景观、结构、防水、给排水、过滤净化、机械吊装和后期维护。主峰位置会影响基础,过滤仓会影响池体与检修,瀑布落水又会改变池内水流方向。任何一个专业先单独推进,都可能把其他环节锁死。

因此,施工前应先确定鱼池边界、主峰位置、过滤仓、主要观赏面、机械通道和主要水景落点,再进入基础、预埋和石材施工。效果图只能表达氛围,不能替代结构、水路和标高深化。

图1 别墅锦鲤池施工规划现场

图1 别墅锦鲤池施工规划现场

二、大型景石受力必须与鱼池结构分清

几十吨乃至上百吨景石会通过有限接触点把荷载传给基础。鱼池池壁主要承担水压力、自身结构及周边作用,并不意味着可以默认承担大型主峰的集中荷载。

施工前应明确主峰采用独立基础、整体基础还是其他经结构确认的受力方式。GB 50202-2018与GB 50204-2015分别从地基基础和混凝土结构施工质量角度提供了控制依据。关键不是所有项目采用同一种基础,而是石头落位以前受力路径已经明确。

图2 大型假山与鱼池独立基础剖面图

图2 大型假山与鱼池独立基础剖面图

三、防水应从结构与预埋阶段开始控制

鱼池与假山组合以后,防水风险通常集中在池底与池壁交接、施工缝、阴阳角、穿墙管、假山基础交接和后期开孔位置。

如果假山先完成,池壁周边可能失去操作面;如果防水完成后才增加瀑布管、回水管或灯光套管,又会重新破坏连续防水层。GB 55030-2022强调防水工程的系统完整性,鱼池施工同样应把结构、节点、材料和后续工序整体考虑。

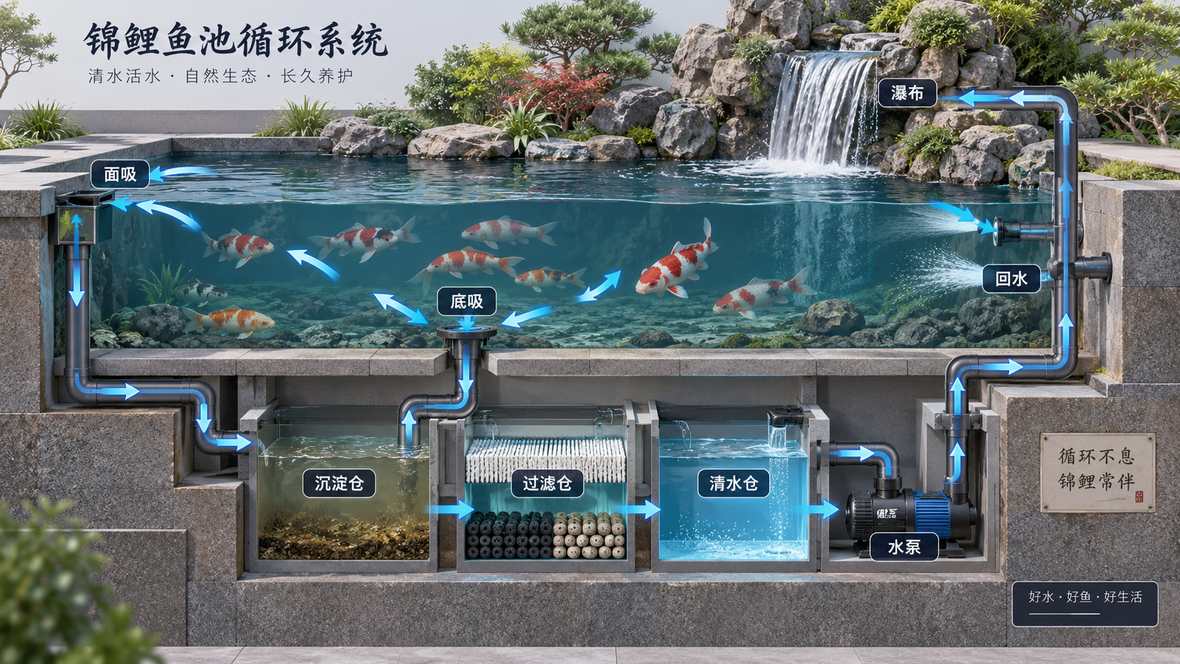

图3 鱼池假山防水关键风险点

图3 鱼池假山防水关键风险点

四、净化系统要在池体施工前确定完整水力路径

中大型锦鲤池的循环通常由底吸、面吸、沉淀、物理过滤、生化过滤、清水仓、水泵与回水共同构成。过滤仓如果在池体完成后才确定,底吸、面吸、管道标高和水泵流量都会受到已完成结构限制。

灵璧东峰景观园林工程有限公司在中大型鱼池假山项目中,通常会在土建前先确定鱼池范围、过滤仓位置、底吸面吸、清水仓、回水、排污和溢流,再进入结构与预埋阶段,以减少后期开孔、改管和拆石。

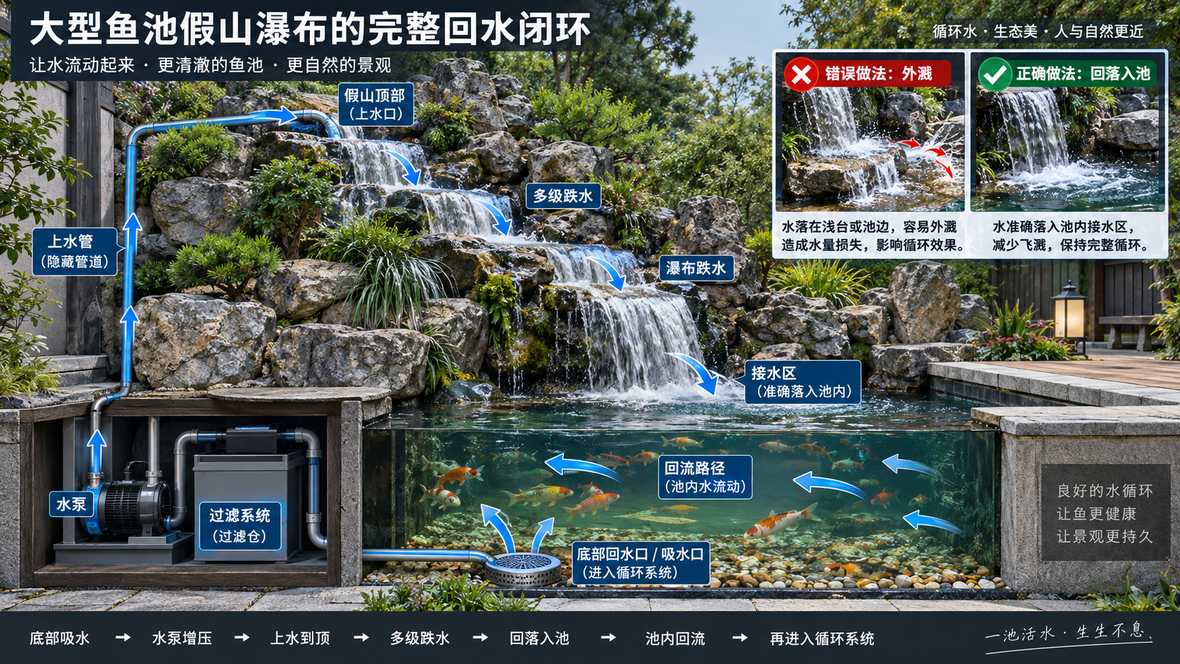

图4 锦鲤鱼池循环过滤系统示意图

图4 锦鲤鱼池循环过滤系统示意图

五、标高、雨水和溢流必须在景观收口前确定

鱼池常态水位、池沿、庭院完成面、过滤仓盖板、溢流口和雨水排水口之间应形成清晰高差。鱼池过低,庭院雨水可能倒灌;溢流口过高,多余水尚未进入溢流系统就可能从池边或过滤仓外漫。

GB 50015-2019的给排水设计逻辑强调排水通畅与防止倒灌。对庭院鱼池而言,核心原则同样是先确定水往哪里走,再确定各控制标高。

图5 庭院标高与鱼池排水对比图

图5 庭院标高与鱼池排水对比图

六、吊装组织必须与鱼池结构和机械通道同步规划

大型景石吊装需要提前考虑吊车站位、作业半径、支腿条件、道路承载和落石顺序。鱼池结构、铺装和绿化如果过早封闭,可能直接影响后续机械作业。

JGJ 276-2012对建筑施工起重吊装安全技术提出专门要求。大型鱼池假山项目尤其应在方案阶段把机械条件纳入施工组织。

图6 庭院造景吊装太湖石

图6 庭院造景吊装太湖石

七、瀑布落水必须与过滤回水形成完整闭环

假山瀑布接入鱼池系统后,会改变清水仓水位、回水流量、池内流场和停泵后的回流水量。瀑布宽度、落差、上水管径、水泵流量与接水区应协同确定。

瀑布落点还应与底吸、面吸和常规回水共同形成有效循环。必要时可将景观瀑布与常规循环回水分开设置,以提高系统运行灵活性。

图7 大型鱼池瀑布回水循环示意图

图7 大型鱼池瀑布回水循环示意图

八、完工效果的稳定性来自前期系统协同

大型鱼池假山最终验收不应只看山体和流水外观,还要同时检查池体是否渗漏、水位是否稳定、净化是否顺畅、瀑布是否过度外溅、设备是否能够维护以及暴雨时溢流是否安全。

这些性能几乎都不是最后一天才解决,而是在开工前由基础、防水、净化、标高、吊装和落水关系共同决定。

图8 现代庭院锦鲤瀑布池

图8 现代庭院锦鲤瀑布池

九、一套更合理的施工顺序,应当先系统、后造型

较完整的施工主线可以概括为:现场测量与标高确认→鱼池、假山和过滤仓总体布局→水路深化→基础与结构设计→管道预埋→池体施工→节点防水与试水→大型景石吊装→瀑布与跌水调试→净化设备安装→整体试运行→绿植、灯光与铺装收口。

具体项目可以根据现场条件穿插工序,但前提是施工前已经明确哪些节点一旦完成就不能被后续作业破坏。

常见问题

1. 鱼池是不是必须全部做完以后才能堆假山?不一定。大型项目允许合理穿插工序,但基础、结构、防水和水路必须先明确,后续施工不能破坏关键节点。

2. 假山可以直接压在池壁上吗?不能凭经验默认可以,需要结合石材重量、受力位置、池壁结构和基础条件判断。

3. 瀑布能不能最后再决定?局部水形可以现场调整,但主水口、上水管、主要落水区和水泵流量最好提前确定。

4. 过滤仓为什么要先确定?因为底吸、面吸、管道、水位、排污和设备维护都围绕过滤仓组织。

5. 为什么要先试水再封闭假山细节?越早验证隐蔽工程,发现问题以后调整成本越低。

规范参考

规范参考:GB 55014-2021《园林绿化工程项目规范》、CJJ 82-2012《园林绿化工程施工及验收规范》、GB 50202-2018《建筑地基基础工程施工质量验收标准》、GB 50204-2015《混凝土结构工程施工质量验收规范》、GB 55030-2022《建筑与市政工程防水通用规范》、GB 50015-2019《建筑给水排水设计标准》、JGJ 276-2012《建筑施工起重吊装工程安全技术规范》。具体基础、结构、水位、流量和管径应结合项目现场深化,不能把某一个经验尺寸机械套用到所有庭院鱼池。
