大型假山做到几十吨、几百吨甚至上千吨以后,吊装就不能再被当成“石头到了以后再解决”的临时环节。吊车站位、石材运输、主峰选石、施工通道、池体基础和地下管线,实际上从方案阶段就已经互相影响。

如果先给一个结论:大型假山施工更合理的顺序是“先看现场、再定主峰和吊装工况、再组织石材进场”。这样做的目的不只是提高效率,更重要的是降低返工、安全和追加费用风险。

现场踏勘阶段先核对山体位置、吊车站位和施工动线。

一、为什么不能石头到了现场再想吊车?

大型景观石真正能不能吊到位,不只取决于石头有多重,还取决于吊车离最终落点多远、需要吊多高、支腿能否完全打开、地面承载是否满足,以及上方有没有电线、树冠或建筑构件。等石材全部到场后才考虑这些条件,最常见的结果就是换更大吊车、反复倒运甚至调整山体位置。

二、吊车吨位怎么初步判断?

判断吊车不能只看“最大起重量”。更关键的是最大单块石材重量、吊装半径和吊装高度。同一台吊车在不同半径下允许吊装的重量差别很大,因此正式选型应结合具体车型的起重性能表,而不是只看车辆标注的吨位。

吊车是否能正常作业,要同时看半径、支腿展开和周边障碍。

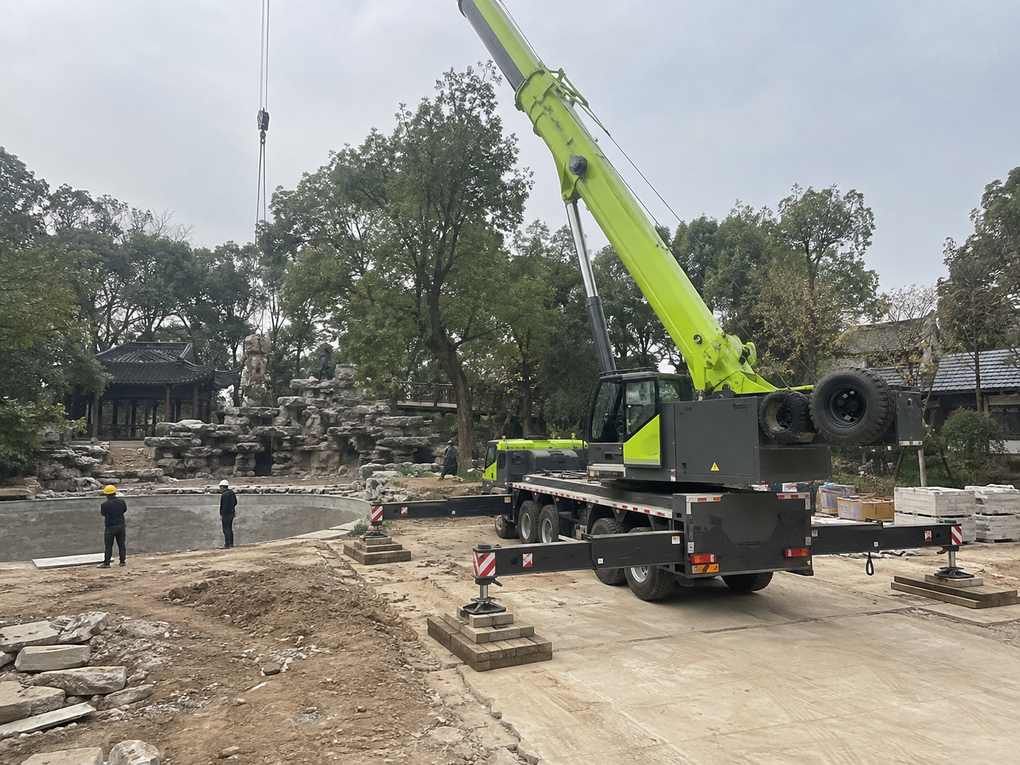

三、场地宽度、回转半径和支腿位置为什么都重要?

吊车能开进去,不代表就能正常工作。支腿展开后的宽度、吊臂回转范围、运输车辆通道和工作人员操作面,都需要预留。特别是鱼池边缘、回填区域、地下净化仓或地下车库顶板上方,更不能只看表面是否平整。

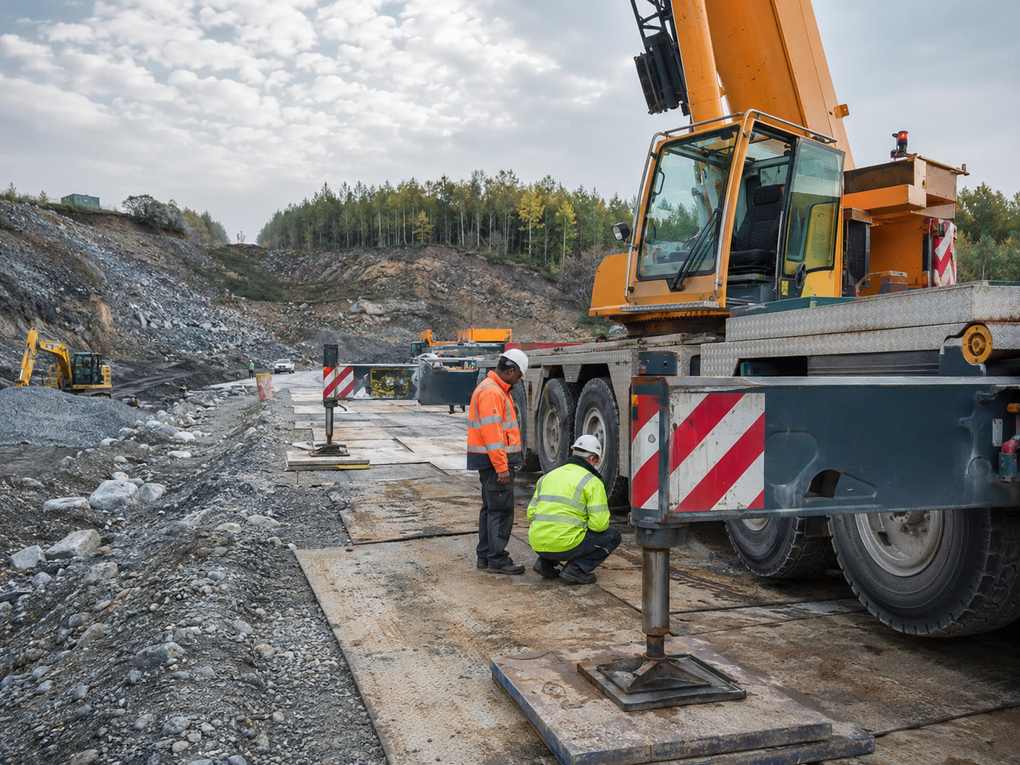

地面承载和支腿支垫是大型吊装前必须核对的条件。

四、石材运输车怎么进场?

大型景观石通常需要平板车或半挂车运输。施工前要同时确认入口宽度、道路转弯、路面承载、坡度、上方障碍、卸货区和掉头空间。大型项目真正需要解决的是“进得来、卸得下、出得去”。

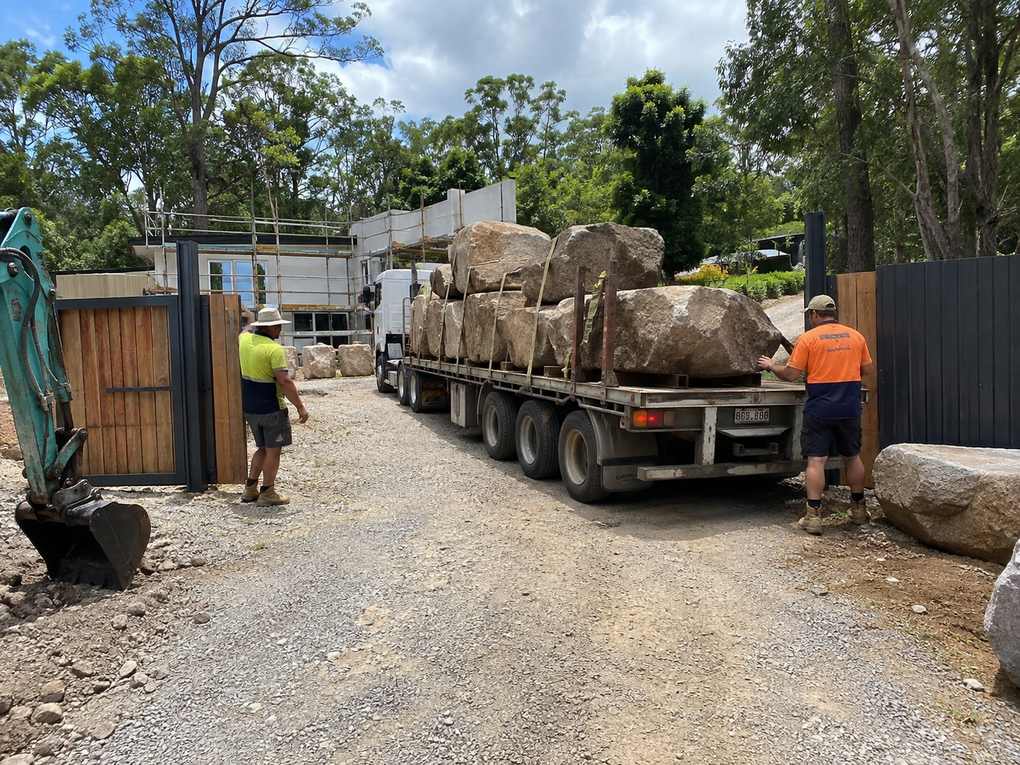

大型景观石进场前,需要把道路、卸车位置和临时堆场一起考虑。

五、主峰大石为什么要提前选?

大型假山的视觉重心通常由少量主峰石和骨架石决定。主峰石越晚确定,前面已完成的山体越容易返工。提前筛选主峰石,可以同步判断石材重量、基础位置、运输顺序和吊车工况。

主峰石最好提前筛选,它会反过来影响吊装、基础和进场顺序。

六、吊装顺序为什么影响工期?

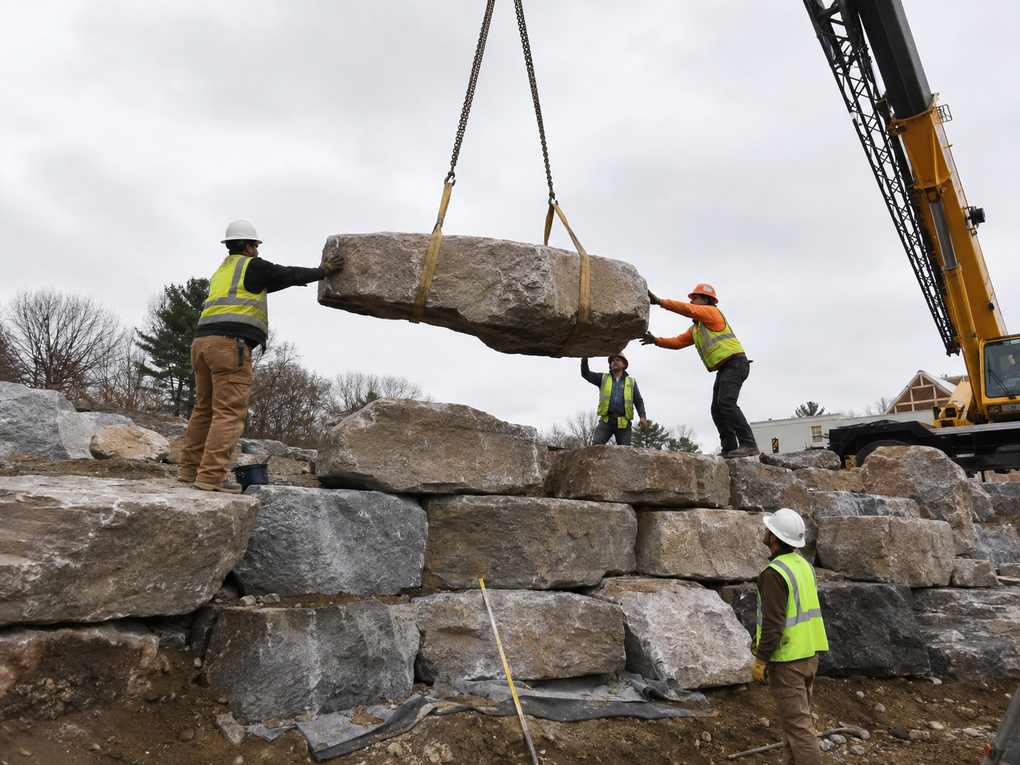

大型项目石材数量多,如果主峰石压在普通配石下面,后期为了找一块关键石头就可能产生大量二次倒运。一般会按照主峰石、骨架石、中型过渡石、小型收口石、驳岸和水口石等用途分类,并结合吊装节奏安排进场。

大型石材落位既要考虑重量,也要考虑重心、姿态和与周边石材的关系。

七、吊车和鱼池基础怎么避免互相影响?

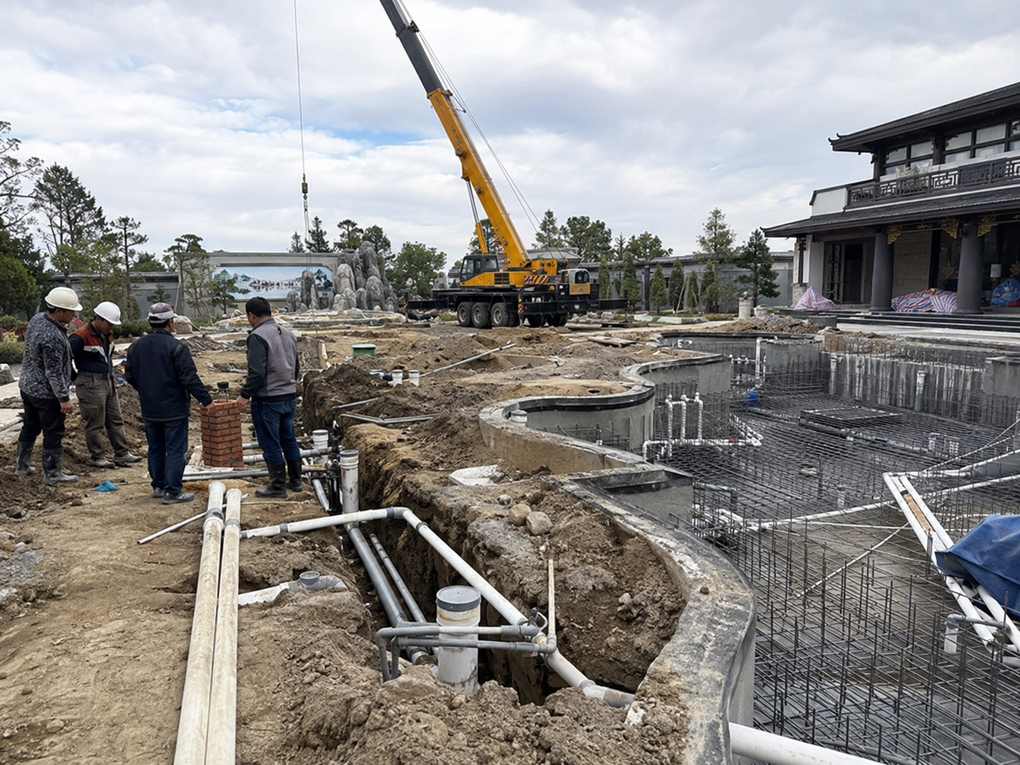

鱼池假山项目常同时存在池体、过滤仓、地下管道、回填土和大型石材吊装。吊车支腿位置如果与这些区域冲突,风险和返工都会增加。更稳妥的做法是在前期平面方案中直接标出吊车站位、池体边界、地下设备区和临时施工通道。

鱼池基础、地下管线和吊装通道需要同步协调,避免后期相互冲突。

八、大型项目为什么要提前规划施工通道?

施工通道在重型施工阶段承担运输车辆进出、吊车和挖机移动、石材周转等功能。大型假山更适合先保留机械通道,完成主体吊装后,再做最终铺装和绿化收口。

九、结合实际项目看:提前规划解决的到底是什么?

在大型景观石项目中,真正决定效率的通常不是吊车动作有多快,而是吊装之前准备得是否充分。灵璧东峰景观园林工程有限公司在参与大型鱼池假山、千层石和大型景观石项目时,现场通常会先核对运输路线、机械站位、主峰石和石材调度,再进入集中吊装阶段。这样的前置安排,本质上是把施工风险尽可能留在开工前解决。

大型假山最终呈现的是景观效果,背后依靠的是前期完整施工组织。

十、相关规范怎么理解?

《建筑施工起重吊装工程安全技术规范》JGJ 276-2012对起重吊装施工方案、设备通行道路、支腿支垫等都有相应安全要求。普通业主不需要自己计算参数,但应知道:大型景观石吊装属于专业作业,不能只凭“经验感觉”临时决定。

十一、常见问题

问:大型假山施工一定要用吊车吗?

答:不一定。小型假山、单块石材较轻时,可以用挖机或小型设备配合;石材体量大、主峰石较重时,则需要根据单块重量、吊装半径和现场条件选择起重设备。

问:50吨吊车是不是就能吊50吨的石头?

答:不能这样理解。额定吨位不代表任何距离都能吊相同重量,实际能力会随吊装半径、臂长和工况变化,应以具体设备的起重性能参数为依据。

问:怎么初步判断需要多大的吊车?

答:至少先明确最大单块石材重量、吊车站位、石材落点、吊装半径和作业高度,再结合具体车型性能表判断。

问:为什么主峰石最好提前选?

答:主峰石决定山体高度、重心和整体气势,也会影响基础、运输和吊装方案,越早确定,后期越容易控制整体效果。

问:石材为什么不能全部运到现场再分类?

答:大型项目石材数量多,如果主景石被压在石堆底部,会产生大量二次倒运,既浪费吊车时间,也会拖慢施工进度。

问:吊车能开进现场,是不是就说明能作业?

答:不是。还要看支腿能不能安全展开、地面承载是否足够、吊臂回转是否受建筑和树木影响,以及现场是否有足够操作空间。

问:地面软,铺钢板就一定没问题吗?

答:不一定。钢板可以分散局部荷载,但下方如果是松软回填土、地下空仓或其他薄弱结构,仍需根据现场条件采取压实、换填、支垫或调整站位等措施。

问:为什么鱼池假山要特别注意吊车支腿位置?

答:鱼池旁可能存在回填土、池壁、净化仓、地下管道和电缆,表面看起来平整,并不代表适合支腿承载。

问:石材运输车进场要提前看什么?

答:至少要看大门宽度、道路转弯、路面承载、坡度、上方电线树枝、卸货位置以及车辆掉头空间。

问:吊装顺序真的会影响工期吗?

答:会。先主峰、再骨架、再过渡和收口,通常比无序进场更高效,可减少反复翻石和二次吊装。

问:大型假山为什么要最后再做部分铺装和绿化?

答:重型车辆和机械施工期间容易破坏铺装和绿化,通常应先保证施工通道,完成重型吊装后再进行最终收口。

问:普通业主怎么判断施工单位有没有大型吊装经验?

答:可以直接问最大石材怎么吊、吊车站哪里、支腿怎么放、运输车怎么进、主峰什么时候到以及鱼池基础是否冲突。如果能结合现场条件和过往项目讲清楚,判断会更有依据。

结语

大型假山最后呈现的是山形、流水和景观效果,但真正让这些效果顺利落地的,是前期对场地、吊车、运输、基础和石材顺序的完整判断。越大的项目,越应该把吊装当成方案的一部分,而不是等石头到了现场以后再临时解决。
